央廣網上海4月2日消息(記者楊靜)日前,國網上海市電力公司對全世界最大的地下變電站——國家電網500千伏靜安變電站啟動擴容改造工程。這也是“十四五”以來上海開展的首批重大電力基礎建設之一。

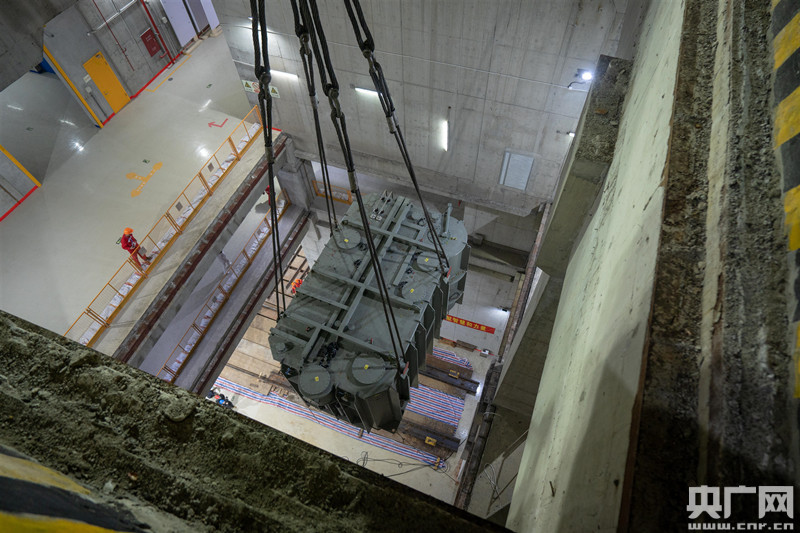

世界最大地下變電站啟動升級改造(央廣網發 國網上海市電力公司供圖)
“電力心臟”上的“微創手術”
3月31日起,靜安變電站擴容改造進入關鍵的主變壓器吊裝環節。因為是在市中心施工,所有的作業設備和工序都在非常有限的空間里閃轉騰挪,頗有“螺螄殼里做道場”的意味,這也意味著這臺“電力外科手術”必須以一種“微創”方式進行。
由于靜安站為全地下變電站,此次改造新增的4臺變壓器設備都需要通過位于站址東北角的吊物口運進站內。該吊物口為邊長13米的正方形孔洞,從地面直通近30米深的設備層。據悉,這是2010年靜安站投運以來,該吊物口首次被打開,整個地下變電站也在時隔11年后“重見天日”。
靜安變電站自設計建造之初,就秉承與周邊環境深度結合、有機統一的理念。變電站上蓋城市公共綠地,也屬于國內環境友好型電力設施建設的重要創舉。因此國網上海電力在本次改造施工過程中,也堅持了最大限度保護周邊環境的原則,把對城市運行和居民生活的影響降到最低。
為了減少施工占道和封路的時間,連日來變壓器吊裝作業都避開了白天,而改在夜間施工。自3月31日起,每晚10點開始施工人員在交警的協助下,對周邊道路進行封閉。每臺主變壓器重量都在190噸以上,當設備運抵現場后,施工團隊需要使用400噸級的吊車將設備從平臺拖車起吊,再緩慢吊裝到地下26米處的設備層。吊裝完成后,施工人員還要馬不停蹄地清理場地,趕在次日清晨5點前恢復周邊道路交通。
在此之后,當天的作業內容由地面轉入地下。施工人員將吊裝到設備層的主變壓器架在軌道上,并使用液壓裝置將其緩慢平移直到推入艙位,這一過程需要7-8個小時。
由于此次設備吊裝是在夜間施工,吊裝工人的視野受到限制,作業本身就有一定難度。而像220千伏主變壓器這樣的超大型設備,在吊裝過程中最大尺寸處與吊物口邊緣之間的距離僅有1米多。為了避免碰撞,整個過程必須非常平穩,因此對作業精度和施工現場管理都提出了更高的要求。
為此,國網上海電力在此次施工中,特別采用了環境實景和虛擬圖像相結合的現實增強技術,將設備的仿真圖像投射到實際環境的影像中,一方面對施工方案現場預演,一旦發現設計不合理的地方,或者存在的隱患,能及時進行調整。同時對施工方案全面可視化交底,從而確保現場的每一個人對設備、對方案、對安全標準都心中有數、胸有成竹。

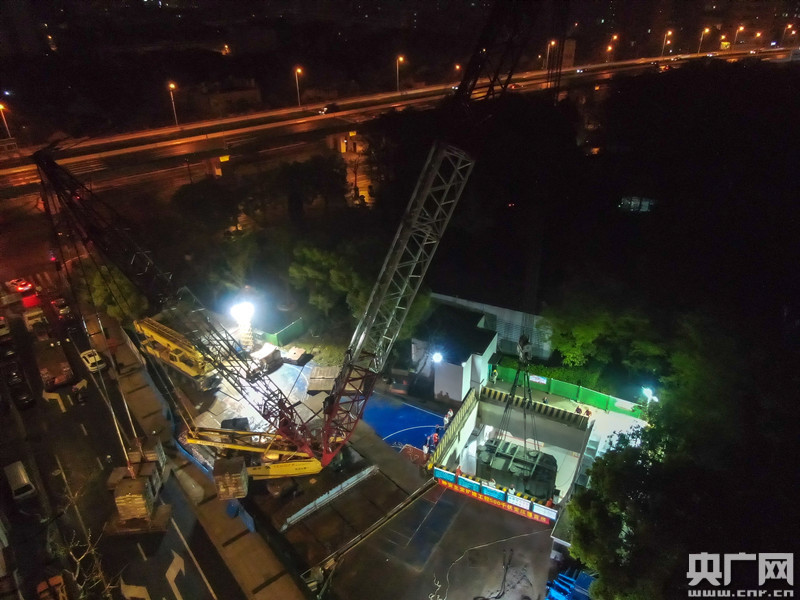

世界最大地下變電站啟動升級改造(央廣網發 國網上海市電力公司供圖)
保持多項國際領先的世界最大地下變電站
國家電網500千伏靜安變電站于2010年建成投運。它不僅是目前世界上建設規模最大、設計變電容量最大、電壓等級最高的全地下變電站,同時是國內首個全地下的500千伏多級降壓變電站,也是世界上第一個深入超大城市中心地帶的500千伏地下變電站。投運以來,該站已連續安全運行3800多天,累計送出電能超過400億度,為上海城市運行和發展提供了堅強可靠的能源保障。
據國網上海電力介紹,此次靜安站擴容改造將歷時一年,工程完工后靜安站整體變電容量將達到4500兆伏安,較目前提升50%。新增的變電容量相當于可供近19萬戶居民生活用電,或者可以滿足22萬輛家用電動汽車的充電需求。
