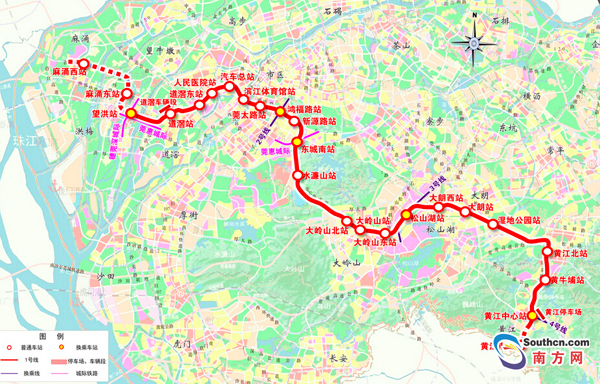

一號線路線圖
據南方網報道,備受外界關注的東莞地鐵1號線傳來最新進展:記者3月16日從1號線望洪站的詳細勘察現場了解到,早在本月初1號線已經開啟了全線祥勘工作,預計要鉆3000個孔,5月30日前完成野外鉆探,6月30日前完成詳勘報告編制及成果審查。
東莞市軌道交通有限公司副總經理胡文偉透露,祥勘報告是后續地鐵設計、施工的重要依據,預計今年第四季度地鐵1號線就可以開啟土建施工了。
對于大家十分關心的通車時間,記者昨日向東莞軌道公司核實了解到,1號線計劃于2022年建成通車。
地下30米才鉆到堅固巖層
今天上午,地鐵1號線望洪站的勘探點上,一臺鉆機“突突”作響,從早上7點開始這臺鉆機就沒有停歇,向地下鉆進,并將地下的砂土、巖層一一帶上了地面。
勘探點旁的地質展示盤上,見到了地下的地質情況——地下0-2米的都是填土;地下2米-8.9米是淤泥質土;地下8.9米-10.3米是粘土;地下10.3米-17.5米時中砂;地下17.5米-26.1米是細砂;地下26.1米-29米是粗砂。
胡文偉直言,如果要在這里修建望洪站的車站,那么樁基一定要打得更深,因為從目前勘探的情況來看,地下29米以上都是偏軟的砂土,并不能承受路面車站的承載力。
直到鉆機鉆到地下30米的深處時,一段段墨黑色的巖石才被鉆機帶出地面。這意味著,地下30米的深處才有一段堅固的巖層。
現場施工人員解釋稱,樁一定要打到巖石上才穩固,所以望洪站的樁一定會打到地下30米甚至更深的位置。
祥勘要在1號線沿線鉆3000個孔
早在2016年6月13日,東莞軌道公司就已經啟動了1號線的初步勘察工作。勘察單位北京城建勘測設計研究院(以下簡稱“北京城建”)一共鉆了643個孔,進尺24878米。初勘初步查明了1號線沿線的地質、水文等情況,并對工程提出了措施與建議,為初步設計提供了地質依據。
但修建一條地鐵,為地鐵線路的設計、施工圖設計,初勘的成果并不夠用。于是本月2日,地鐵1號線啟動了全線的祥勘工作。
北京城建的一位工程師介紹,詳勘階段預計施工人員會在1號線沿線鉆3000個孔,計劃5月30日前完成野外鉆探工作,6月30日前完成詳勘報告編制及成果審查。
目前,為更有效、便捷地把控工作進度,詳勘工作力爭全線啟動,其中,望洪站、道滘站、大嶺山東站、松山湖站已開始詳勘地質鉆探,其他工點也在陸續組織人員設備進場。
1號線將經過地震斷裂帶施工難度大
地鐵1號線已經是東莞修建的第二條地鐵線路了,相較于已經開通運營的地鐵2號線,地鐵1號線的地質條件如何?有哪些特別難施工的地段?規劃線路適合修建地鐵嗎?
對此北京城建的工程師回應稱,與地鐵2號線相比,地鐵1號線的線路更長,地質條件更加復雜。1號線所經過的地區地形地貌主要有平原地貌、剝蝕壟崗地貌和剝蝕殘丘地貌三種類型。
水鄉片地處珠江三角洲,地勢低平、河網密布,下伏基巖主要為泥巖、砂質泥巖、砂巖、砂礫巖等。地鐵線路要穿越東莞水道、赤滘河等多條河流,地下施工有河水滲漏、倒灌的風險;城區、山區片為低丘陵地帶,主要由堅硬的花崗巖類和下古生界變質巖類,線路經過的地段多為剝蝕殘丘地貌,東城南路有孤石存在。
整體來說,1號線全線地層變化大而且經過多個地震斷裂帶,各項力學指標差異性較大,施工難度大、技術要求高。
北京城建的工程師直言,即便地質條件復雜,但依然適合地鐵的修建,只是要根據勘探成果及時溝通設計施工圖紙,從技術層面采取措施避開風險。

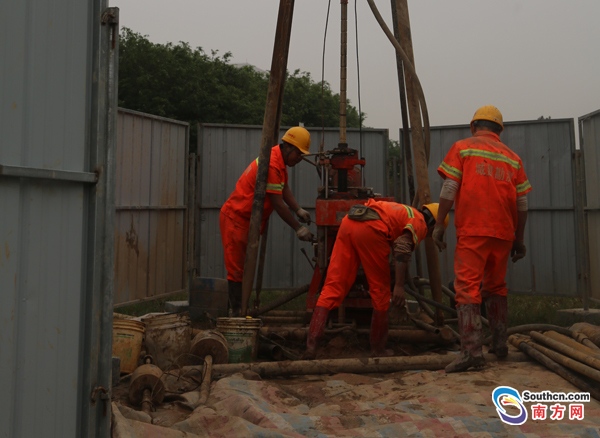

詳勘現場
1號線已啟動征地拆遷工作 預計2022年建成通車
市民最關心的,還是1號線的建設進展以及通車時間。
對此,胡文偉透露,2016年3月,1 號線的工程可行性研究報告就已經獲得省發改委的批復;2017年1月,1 號線的工程初步設計獲得省住建廳批復。目前,1號線初步設計文件已經完成修編并上報省住建廳備案。
接下來,東莞軌道公司將根據詳勘地質情況組織參建單位深化初步設計,為工程招標和工程實施創造條件。
胡文偉透露,目前1號線已經啟動征地拆遷工作,因為1號線線路長且多高架路段,征地拆遷量和難度也要比2號線要大得多。東莞軌道公司將加強與市主管部門、沿線鎮街的溝通聯系,形成合力,強力推進1號線的工程建設進展。
